Stadionstraat wordt tuinstraat - Volg hier ook de werken op

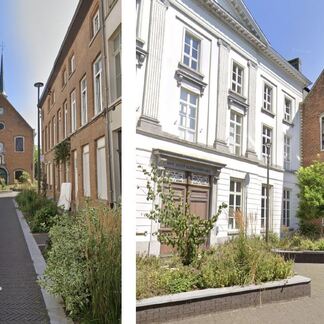

Weg met het grijze uitzicht van de straat, weg met de slechte staat van het wegdek. De vernieuwde Stadionstraat moet een straat worden waar fietsers, voetgangers als automobilisten zich vlot en veilig kunnen verplaatsen.
Omdat de Stadionstraat een straat is met veel passage, wilden we graag de ideeën en suggesties van alle inwoners kennen.

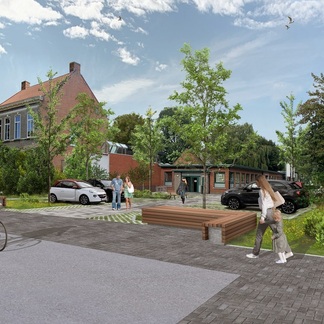

Intussen is het ontwerp klaar. De Stadionstraat wordt een groene, klimaatbestendige tuinstraat met ontmoetingsplekken en verbindend groen.
Gelijktijdig met de nuts- en wegenwerken werkt LEADER een participatietraject uit samen met de buurtbewoners.
Dit project is medegefinancierd door de Europese Unie, de Vlaamse overheid en de provincie Oost-Vlaanderen binnen het plattelandsprogramma LEADER

nog 45 weken
Fases
Aanbesteding en uitvoering wegenproject + participatietraject LEADER
Start nutswerken maandag 29 september 2025
Op maandag 29 september start De Watergroep met de aanleg van nieuwe nutsleidingen in de Stadionstraat. Deze werken duren vermoedelijk tot 17 oktober 2025 (bij slechte weersomstandigheden of onvoorziene omstandigheden kan dit dag per dag opschuiven).
Deze werken verlopen in twee fasen:
Fase 1: van 29 september tot en met 7 oktober
Parkeerverbod: Het is verboden om te parkeren en te stationeren in de Stadionstraat en Spoorwegwegel tijdens de volledige duur van de werken. Ook op de parkeervakken aan OC De Statie mag je niet parkeren.
In deze fase wordt de Stadionstraat afgesloten tussen het kruispunt met de Dorpsstraat en de inrit van de Delhaize. Je moet dus de handelaars en bewoners van dat stuk van de Stadionstraat bereiken via de Bormte en de Spoorwegwegel. Deze route, van de Spoorwegwegel tot aan de inrit van de Delhaize wordt dan tijdelijk tweerichtingsverkeer.
Fietsers mogen niet in de Stadionstraat rijden. Zij worden omgeleid via het fietspad dat start aan de Dorpsstraat (aan de fontein) en via het Cultuurhuis aansluit op de fietsroute F41.
Bewoners van de Stadionstraat verzamelen hun afval aan de twee verzamelpunten: inrit Delhaize en OC De Statie
Fase 2: van 8 oktober tot en met 7 november
Parkeerverbod: Het is verboden om te parkeren en te stationeren in de Stadionstraat tijdens de volledige duur van de werken. Ook op de parkeervakken aan OC De Statie mag je niet parkeren.
In deze fase wordt de Stadionstraat afgesloten tussen OC De Statie en de inrit van de Delhaize. Je kan de Stadionstraat dus alleen bereiken via de Dorpsstraat, waar dan tijdelijk tweerichtingsverkeer geldt (tot aan de inrit van de Delhaize).
Fietsers mogen niet in de Stadionstraat rijden. Zij worden omgeleid via het fietspad dat start aan de Dorpsstraat (aan de fontein) en via het Cultuurhuis aansluit op de fietsroute F41.
Bewoners van de Stadionstraat verzamelen hun afval aan de twee verzamelpunten: inrit Delhaize en OC De Statie
Dit project is medegefinancierd door de Europese Unie, de Vlaamse overheid en de provincie Oost-Vlaanderen binnen het plattelandsprogramma LEADER
